大体积混凝土施工在房建工程中的论文发表应用

一、混凝土的浇筑

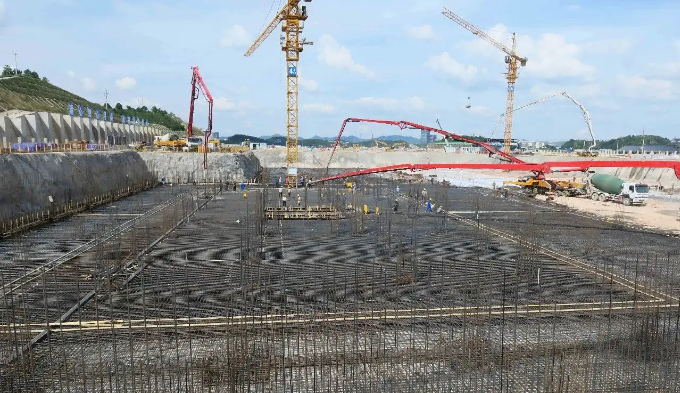

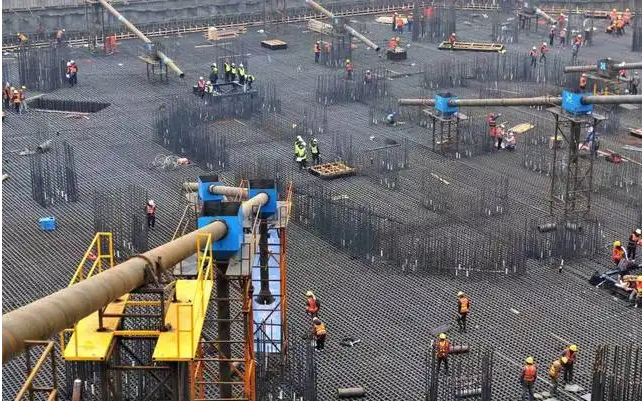

       大体积混凝土工程中应用的混凝土浇筑方法一般都是从东向西、斜向分层、层层推进等施工方法来进行。分层的厚度要保持在80cm之内,浇筑坡度设置为1:6~1:7。混凝土从搅拌到浇筑完成的最大时间应控制在要求范围之内,通常来说不会超过一个半小时,若是在夜间施工则不能超过150分钟。当下一层混凝土浇筑完成,在其初凝之前就应进行上层混凝土的浇筑,从而可以避免冷接缝的出现,同时将其表面的泌水及时排走。在每个泵的出料口处需要分别设置三台的振捣棒,其位置分别位于坡底、坡中以及坡顶。

       同时为了防止出现局部漏振的问题,需要另外设置一台“机动振捣棒”振捣棒的差点间距应控制在1.5倍的振动器的作用半径。当在进行混凝土的振捣时,应按照快插慢拔的方式进行作业。每点的振捣时间应控制在10s-15s之间,同时以混凝土表面不出现泛浆和气泡为振捣结束标准,不得出现过振的问题。

       为了防止混凝土出现集中堆积的问题,在进行振捣时,应先振捣出料口处,使之形成自然的流淌坡度,接着再进行全面的振捣,在进行上层混凝土的振捣时,振捣棒应插入到下层混凝土约0mm的深度,从而可以确保每一层浇筑时实现“软接茬”连续浇筑,同时不得留置施工缝。墙体混凝土在进行浇筑时,其外墙30cm高与基础底板应一起进行浇筑,从外墙的一端开始进行循环浇筑,中间不得留置施工缝。在筏板中部的膨胀加强带处,其两侧应分别设置加密孔铁丝网,同时采用钢筋对其进行固定,从而避免不同配合比的混凝土流入到加强带内。在进行浇筑时,对于加强带外应采用低膨胀的混凝土进行浇筑,而当进行加强带的浇筑时,应采用高膨胀混凝土,同时加强带处的混凝土强度应比其两侧混凝土的强度提高一个等级。以这样的方式进行连续浇筑,从而可以实现无施工缝。当混凝土浇筑完成3-4小时之后,在其初凝之前,必须进行二次振捣,同时根据其标高论文发表要求,采用刮尺进行刮平,并轻轻抹压。

大体积混凝土施工在房建工程中的论文发表应用

二、控制混凝土质量

       在大体积混凝土施工当中,要对混凝土的质量进行严格把关,这也是保证大体积混凝土施工顺利开展的必然条件,更是大体积混凝土施工技术应用的关键。因此,施工单位要根据房建工程的相关需求,科学地去选择水泥等原材料,在混凝土材料的采购上,要加强对混凝土强度、散热性、降温特点的考量,保证混凝土性能符合大体积混凝土施工需求。优质的混凝土往往在强度、散热性等性能方面不会受到添加剂的影响,就算是受到影响也是微乎其微的,但是在混凝土材料质量控制的过程中,要结合水泥、添加剂、水等混合料的配比情况,严格控制添加剂的使用量,加强材料进入到施工现场的管理论文发表工作,无论是水泥还是其他材料,都需要在入库、出库的阶段做好明确的记录,例如生产日期、厂家、有效期等信息。最后,在材料管理工作中,材料的各项数据入库后,要把控材料存储环境的温湿度,采取科学的防潮保温措施,避免材料入库时出现变质、潮湿等问题。

三、混凝土温度差的把控

       控制大体积混凝土的内部和外部温度差时,其关键在于混凝土的配比方面,需要把控混凝土配比时水、水泥、添加剂等材料的混合比例,在搅拌施工当中要根据大体积混凝土工程的具体要求添加辅料,以此来减少混凝土配比过程中水分的散失,降低混凝土内部和外部的温度差,同时,做好混凝土温度差的控制还不会给混凝土结构的性能和强度产生影响。通过以往的大体积混凝土施工的分析能够发现,要想实现对混凝土温度差的有效控制,还可以选择低温的砂石水,一般在适宜的标准内延长混凝土的固结速度,促进混凝土内部向外部的散热速度。此外,在完成混凝土的连续浇灌施工后,要迅速拆除周围模板,随后按照预定方法开展混凝土的养护工作。

四、大体积混凝土施工的保温养护

       大体积混凝土施工的保温养护也就是通过浇筑施工让混凝土的内部和外部达到较小的温差,保证混凝土产生的温度应力在标准的范围之内。采用大体积混凝土施工养护法能从根本上避免浇筑后混凝土温度降低过快,并且借助混凝土自身的抗拉性,为混凝土的提供良好的抗裂性性能。
       施工人员需要严格按照标准论文发表要求,为混凝土的养护工作提供量良好的温湿度条件和抗风条件,保证混凝土养护效果能够达到预期。

大体积混凝土施工在房建工程中的论文发表应用

       一般来说,大体积混凝土的养护方法一般分为两种,分别是保温法和保湿法。首先,在保湿法上,能够帮助混凝土表面具有良好的湿润度,避免湿度过低出现干裂的情况,促进水泥的正常水化功能,保证水泥水化热量能够得到科学控制,以此来加强抗拉伸作用。另外,要想保证混凝土表面不会出现裂缝,还需要为混凝土表面创造良好的硬化环境。可以在完成浇筑的十二小时之内,对混凝土进行覆盖浇水。在保温法混凝土施工养护上,要避免出现贯穿性的裂缝,保证混凝土有良好的抗拉强度,并且抗拉强度能够大于混凝土的平均温差形成的拉力。最后,为了避免混凝土表面出现裂缝,还要控制混凝土表面温度,保证混凝土表面的温度在恒温的状态,并减慢温度的变化梯度。混凝土在保温时需要注意以下内容。第一:大体积混凝土进行保温养护的时间要严格控制,时间不能过长,也不能过短,但是至少在半个月之上。在时间的确定上还需要考虑温度应力,混凝土收缩反应产生的应力变化也应该在其中。第二:混凝土浇筑后内外部温差和降温达到一定标准的温控指标时,才能开展相关的保温养护,并在保温养护中注意混凝土表面的湿润度。
